Hönggerstrasse

Ende Juli bis Mitte September 2021

Verlegung Regiowärmeleitungen


Ausbau Limeco Regiowärme in Oberengstringen

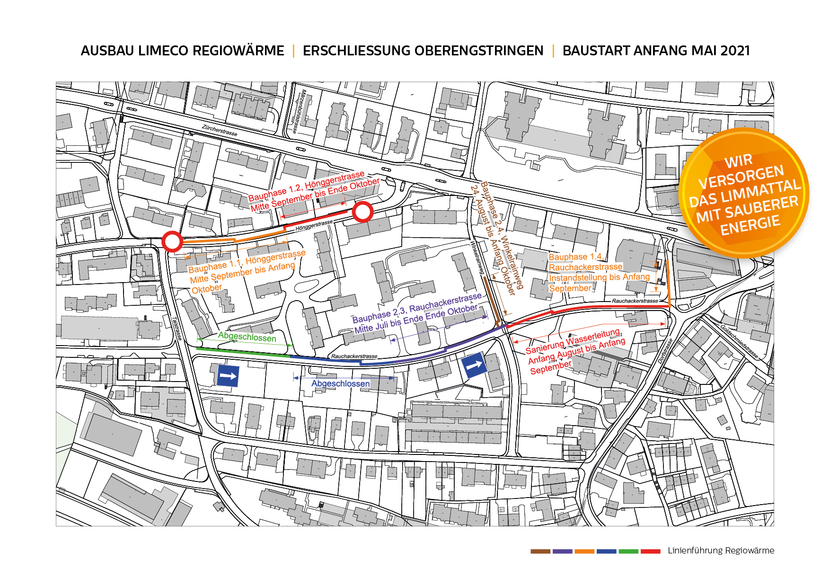

Bauphasen

  • Bauphase 1.3
    Anfang Mai bis Anfang Juli 2021
  • Bauphase 1.4
    Ende Mai bis Ende Juli 2021
  • Bauphase 1.1
    Ende Juli bis Ende August 2021
  • Bauphase 1.2
    Anfang August bis Mitte September 2021
  • Bauphase 2.1
    Anfang Mai bis Ende Juni 2021
  • Bauphase 2.2
    Mitte Mai bis Mitte Juli 2021
  • Bauphase 2.3
    Mitte Juli bis Ende August 2021
  • Bauphase 2.4
    Anfang August bis Mitte September 2021

Auskünfte

Emch+Berger AG Zürich
Michael Siegrist
Telefon 058 451 74 90
michael.siegrist@emchberger.ch

Bauherrschaft

Limeco
Reservatstrasse 5
8953 Dietikon
