Winkelrainweg

Ende August bis Anfang Oktober 2021

Verlegung Regiowärmeleitungen


Ausbau Limeco Regiowärme in Oberengstringen

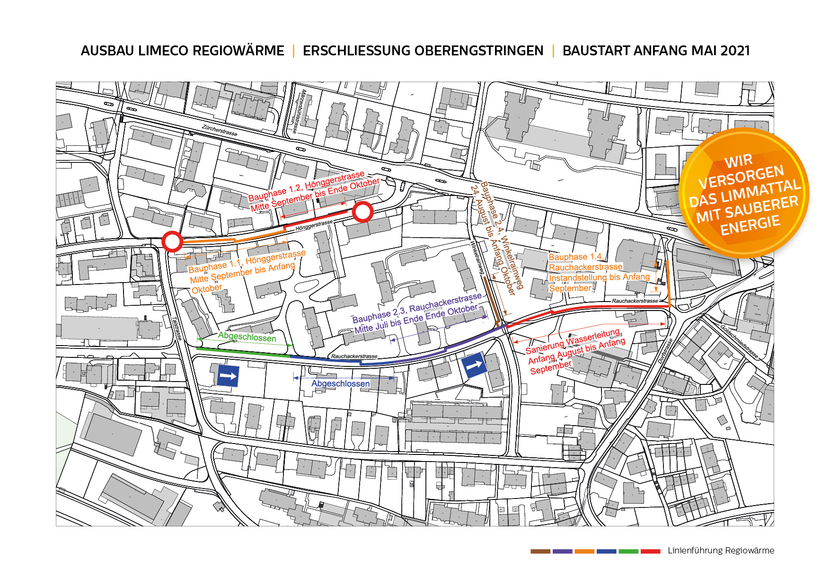

Bauphasen

  • Bauphase 1.3
    abgeschlossen
  • Bauphase 1.4
    Ende Mai bis Anfang September 2021
  • Bauphase 1.1
    Mitte September bis Anfang Oktober 2021
  • Bauphase 1.2
    Mitte September bis Ende Oktober 2021
  • Bauphase 2.1
    abgeschlossen
  • Bauphase 2.2
    abgeschlossen
  • Bauphase 2.3
    Mitte Juli bis Ende Oktober 2021
  • Bauphase 2.4
    Ende August bis Anfang Oktober 2021
